Bakgrunn for prosjektet

Trondheim kommune gjennomfører en rekke prosjekter under paraplyen “Fredlybekken”. Navnet stammer fra det opprinnelige bekkeløpet som en gang gikk her, men som i senere tid har blitt lagt i rør og blandet med avløpsvann, slik at det har blitt en del av kommunens avløpssystem. Prosjektene omfatter etablering av vann- og avløpsrør, delstrekninger med åpen bekk og oppgradering av en eksisterende pumpestasjon for avløp.
Formålet med prosjektene er å redusere utslipp av urenset avløpsvann til Nidelva. Dette gjøres  ved å etablere et eget system for avløpsvann og et eget system for overvann (dette kalles separatsystemer).



Noen prosjekter er allerede gjennomført, noen prosjekter pågår og noen prosjekter er under planlegging. Her følger en oversikt over de ulike prosjektene som inngår for å løse utfordringene knyttet til Fredlybekken.

  • Nye rør i Ullins veg ble utført først da dette var den eneste traseen som ikke krevde avklaringer mot andre aktører. Dette ble gjennomført i 2018.
  • Nytt utløp for Fredlybekken ble bygget i 2019.
  • Trasé 3 mellom Klæbuveien og Bratsbergveien ble avklart i reguleringsplan vedtatt i 2020. Bygging ble samordnet med skoleutbygging og gjennomført i 2023. Her er det i tillegg til nye rør etablert en delstrekning med åpen bekk.
  • Trasé 4 i Sluppenveien er under bygging og er planlagt ferdigstilt i 2027.
  • Trasé 2, tiltak nederst i nedslagsfeltet, inkludert kryssing av Nidelva, er koordinert med de store vegprosjektene Nydalsbrua og Sluppen bru og er planlagt ferdigstilt i 2027.
  • Trasé 5, øvre del av prosjektet, fra Klæbuveien og opp til Utleirvegen krevde regulering. Reguleringsplan ble påbegynt i 2013, men på grunn av krav til samordning ble ikke reguleringsplan vedtatt før våren 2025. På denne delen av prosjektet starter planlegging og prosjektering like over sommeren. Forventet utførelse fra 2028 og ferdigstillelse i  2030.
  • Utbedring av Fredlybekken avløpspumpestasjon pågår. Forventet ferdigstillelse er i løpet av 2027.
  • Trasé 6 i Bratsbergvegen med påkobling av avløp fra Leirfossveien er under planlegging. Forventet ferdigstillelse er i 2027.

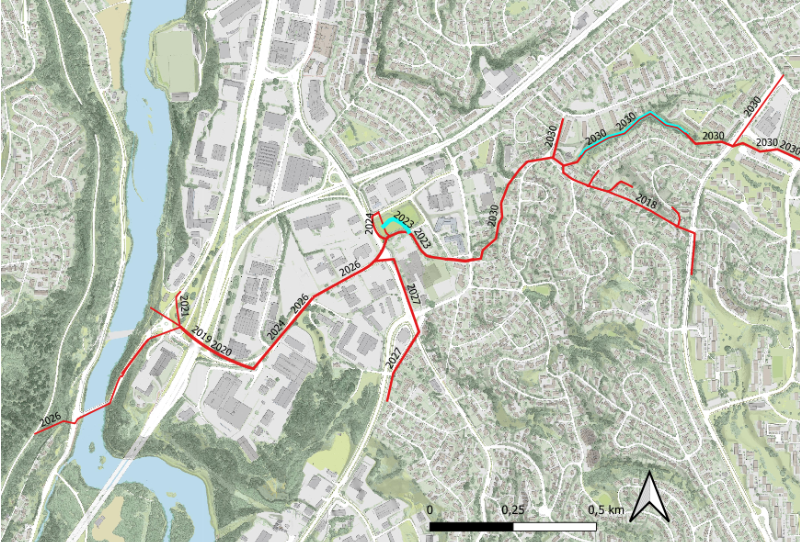

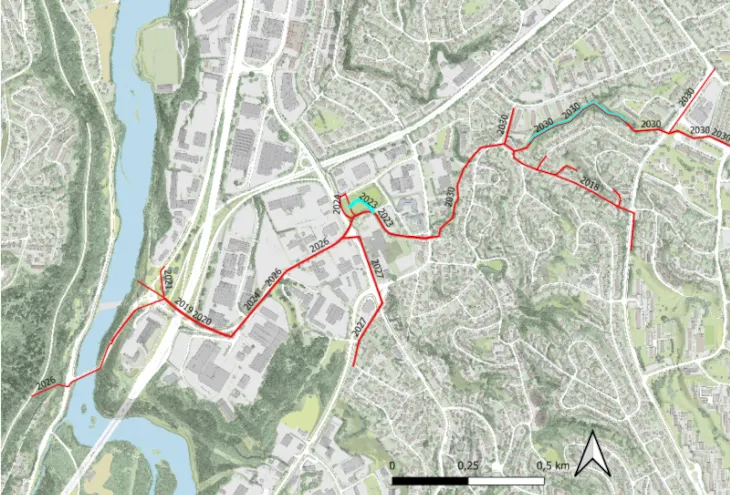

Kart Fredlybekken
Kartet viser en oversikt over hvor nye rør er planlagt eller allerede er bygget. Disse er markert med rødt. Åpne bekker er markert med turkis.



Sist oppdatert: 30.09.2025
